Diğer Hizmetlerimiz
Auger Thrust Boring
Boring yöntemi helezonlu yatay delgi ile 400 mm – 2000 mm çapları arasında çelik boru sürme işlemidir. Bu metotla her türlü otoyol,karayolu, demiryolu geçişleri sağlanır. Kılıf çelik boru gerektiren hatlarda helezonlu delme ve boşaltma metodu ile çalışan yatay boru sürme makineleri kullanılmaktadır.
Giriş çıkış noktaları belirlenip hat boyunca gerekli topografik ölçümler ve arazi çalışmaları yapılarak hat çizgisi oluşturulur. Şaft ve tünel kazısı sırasında çıkabilecek engeller (su, telekomünikasyon, kanalizasyon, elektrik enerji transmisyon şebekeleri) kontrol edilir ve gerekli ise deplaseler yapılarak geçiş kotu belirlenir.
Kullanılacak makine ebatlarına, boru çapına ve geçiş kotuna göre hazırlanmış projeye uygun ebatlarda şaftın hafriyatının alınmasının ardından kalıplar kurulur, donatılar hazırlanır, sırt betonu ve taban betonu atılır. Gerekirse yan perde duvarları yapılır.İş güvenliği açısından tehlike olmadığı sürece perde duvarların yatay sondaj çalışmasına bir katkısı yoktur.

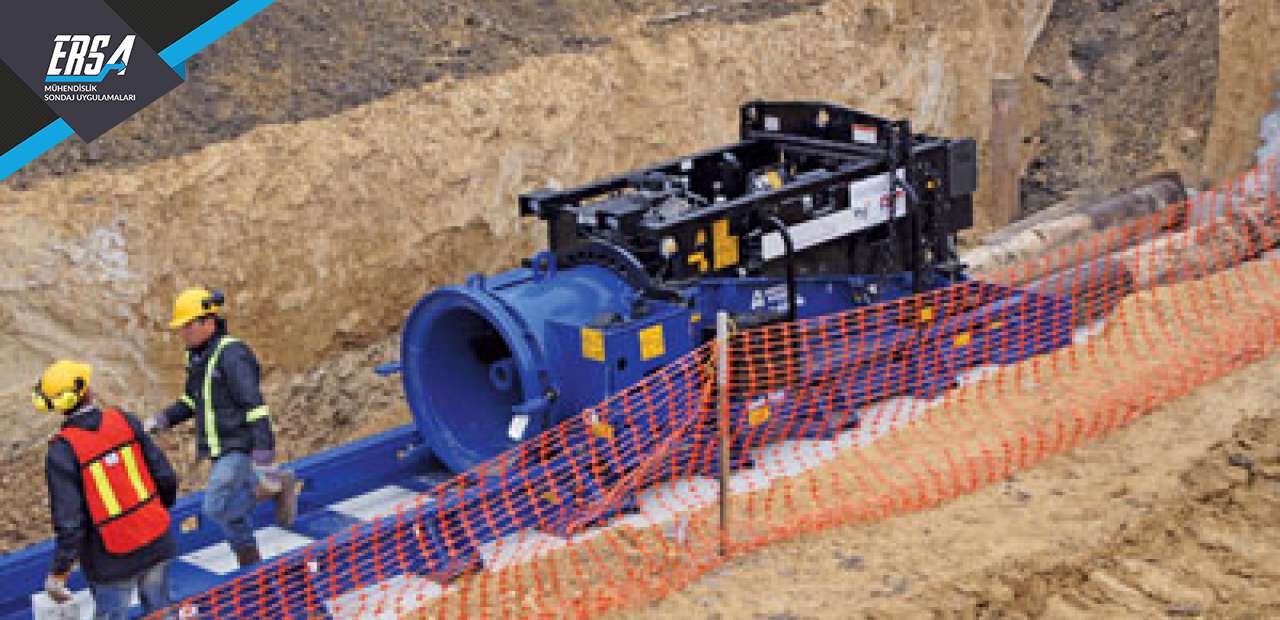

Makine yürüme rayları uygun vinç ile baca içerisine indirilerek, taban betonu üzerine yerleştirilir. Yürüme rayları delme eksenine göre ayarlanır. Rayın orta ekseni delme ekseni ile çakıştırılır.
6m uzunluğunda ve yeterli kalınlıkta (çapın minimum %1 kalınlığında) olan çelik boru içerisine uygun helezon yerleştirilir (1200 mm boru için en az 12 mm et kalınlığı). Boru, helezon ile denge noktası belirlenerek vinç yardımı ile güvenli bir şekilde kaldırılır ve bacaya indirilir. Helezonun bağlantı soketi makinenin çevirme yuvasına yerleştirilir. Sabitleme pimi ve kopilyası takılır. Helezon makineye bağlandıktan sonra sürelecek olan boru makinenin itici tamponuna dayanır. Borunun uç tarafı delme başlangıç noktasına kadar makinenin itme mekanizması kullanılarak sürülür ve delici uç başlangıç noktasına yerleştirilir. Delme işlemi başlatılır.
Helezon, sonuna kadar gittikten sonra dönme hareketi durdurulur. Makine, boru boyu kadar geri çekilir ve tekrar içerisinde helezon olan diğer boru indirilir. Kaynak edilerek işlem hat bitene kadar devam eder. Bu esnada belirli aralıklarla boru içerisine girilerek istikamet ve eğim kontrolleri yapılır ve hat tamamlanır.
